74 装配级别计划无最终装配
定义:与策略70配置相似,不过SAP将74策略设置为半成品级别,只有厂内生产或者委外加工的物料才可以使用,必须要与成品的计划策略配合使用,才能形成闭环。只有实际订单下达后才会消减独立需求

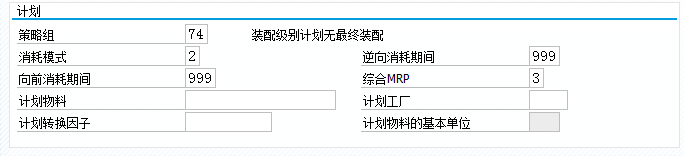

MRP视图3设置:
策略组:74
消耗模式:2
逆向消耗期间:999
向前消耗期间:999
综合MRP:3

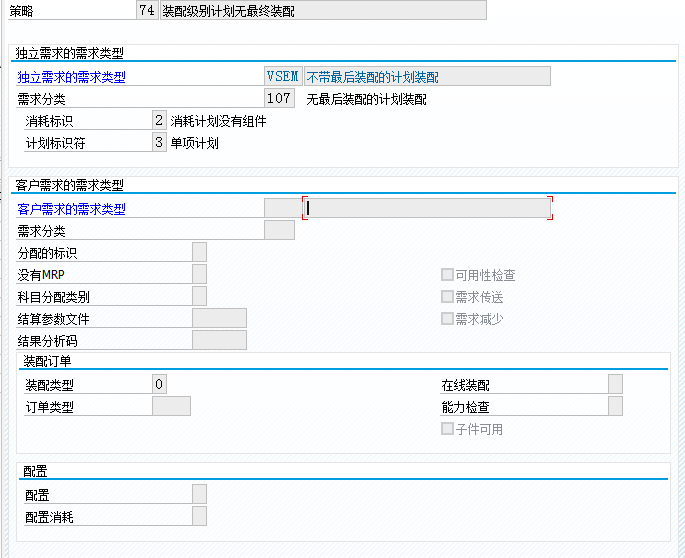

后台策略配置:
MRP计算过程:
1、独立需求做单项计划,不受库存影响。独立需求产生的计划订单无法编辑
2、只针对半成品层级,原材料使用该策略与70策略一致
3、成品的计划独立需求和销售订单所展开的相关需求或预留可以消耗零件级别的计划独立需求

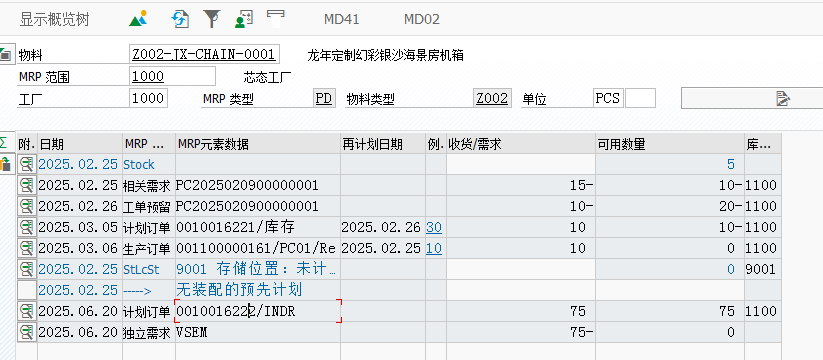

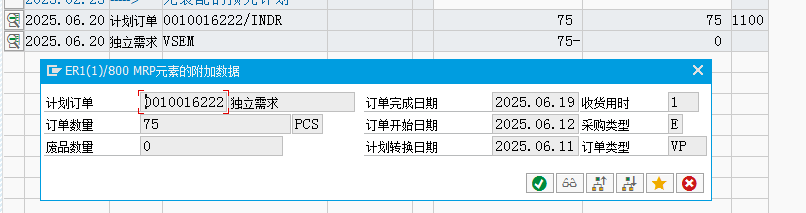

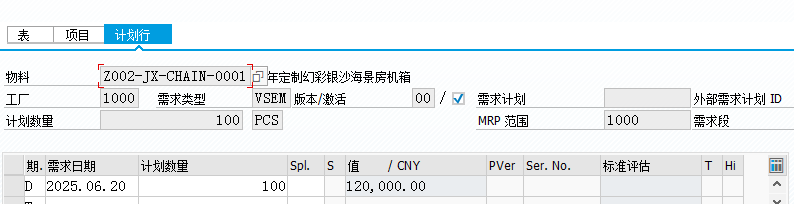

实例如下:
独立需求有专门的计算,相关需求和工单预留会冲减独立需求数量
独立需求转成的计划订单无法编辑只能查看
独立需求的数量在组件未发货时,数量不会减少
适用场景
半成品价值高,原材料价格相对便宜,生产完成后需要立即投入使用的产品。
策略组合:常规使用40+74的策略组合,成品层级使用40策略,下阶组件使用74完成闭环
