70 在组装层次进行计划
定义:SAP将70策略设置为零件级别,所谓零件级别是指BOM表中直接销售的成品下面的所有零件,可以是半成品,也可以是原材料。当有成品的计划订单和自身的预留需求时会消减独立需求。必须要与成品的计划策略配合使用,才能形成闭环。其核心思想是通过对组件或半成品的预先计划和管理,来提高生产的灵活性和响应速度,更好地应对最终产品的多样化需求和不确定性。

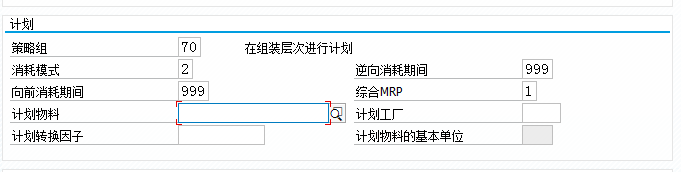

MRP视图3设置:
策略组:70
消耗模式:2
逆向消耗期间:999
向前消耗期间:999
综合MRP:1

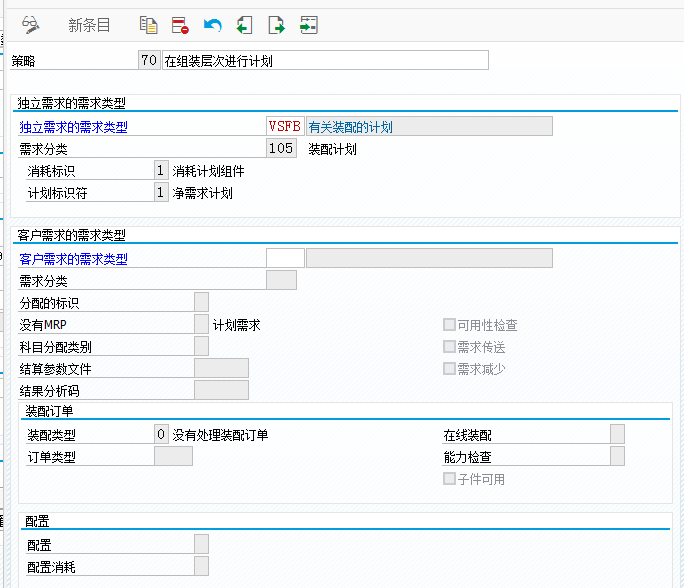

后台策略配置:

MRP计算过程:
1、独立需求做净需求计划,受库存和未清订单影响。
2、订单收货不会冲减独立需求数量,
3、成品的计划独立需求和销售订单所展开的相关需求或预留可以消耗零件级别的计划独立需求。

实例如下:

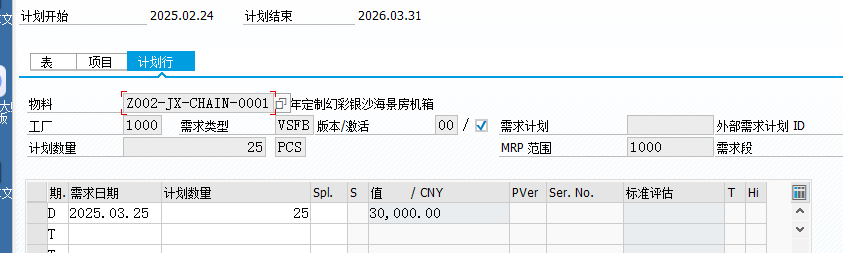

20250224003.png  20250224004.png

计划独立需求数量是25个,上阶需求5个,库存5个,未清订单5个,都参与MRP计算。物料按净需求生产

适用场景
产品多样化:企业生产的成品具有多种不同的型号或配置,但这些成品是由一些通用的组件或半成品组装而成,
组件需求可预测:虽然最终成品的需求难以准确预测,但组成成品的组件或半成品的需求相对稳定且可预测,企业可以根据历史数据、市场趋势等对组件的需求进行较为准确的预测和计划。
追求生产灵活性:企业希望在生产过程中保持较高的灵活性,能够快速响应客户订单的变化和特殊需求。通过提前计划和准备好组件,当客户订单下达时,可以迅速进行组装生产,缩短交货期。
策略组合:常规使用40+70的策略组合,成品层级使用40策略,下阶组件使用70完成闭环

70策略改造:
使用场景:某半导体行业,生产工艺流程 原硅片–>扩散片–>成品片–>晶粒–>成品;因为生产周期长,从原硅片到晶粒的制造过程占据生产周期的4/5。晶粒对应多种不同的成品。晶粒也作为销售产品对外销售,企业不对成品做备料,希望能够在晶粒阶段进行备料,缩减客户交期。

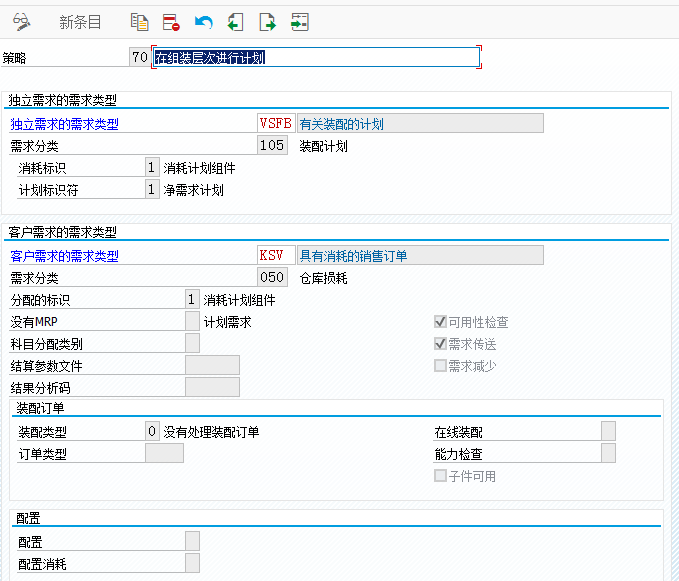

虽然SAP中的70策略,满足厂内预测生产,但是,客户需求的需求类型为空,销售订单不会参与MRP计算。让销售订单参与MRP计算,就需要在70策略中客户需求的需求类型维护需求分类,看70策略的独立需求,消耗标识和计划标识符都是1,需要满足1、销售订单下达后会抵扣独立需求,销售订单参与MRP计算,满足这两个点的且最符合只有40策略的客户需求的需求类型,尝试给策略分配KSV。看看MRP运行的结果

视频讲解地址:PP模块-MRP中70策略详解
