配置项目

PP

事务码

路径

IMG->生产->物料需求计划->主数据->检查 MRP 类型

配置内容描述

设定物料如何运行MRP

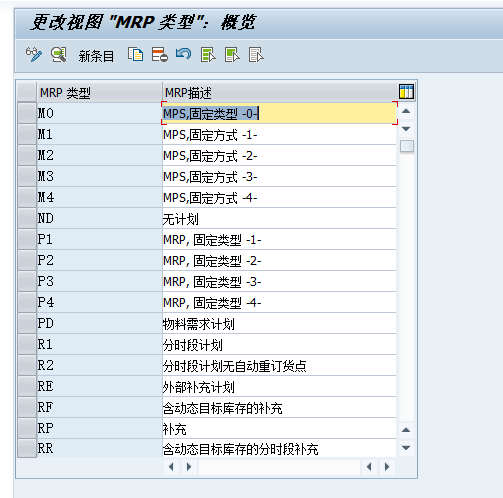

SAP系统自带了26MRP类型.基本上涵盖了所有行业的类型。若非特殊要求,不建议使用自定义MRP类型

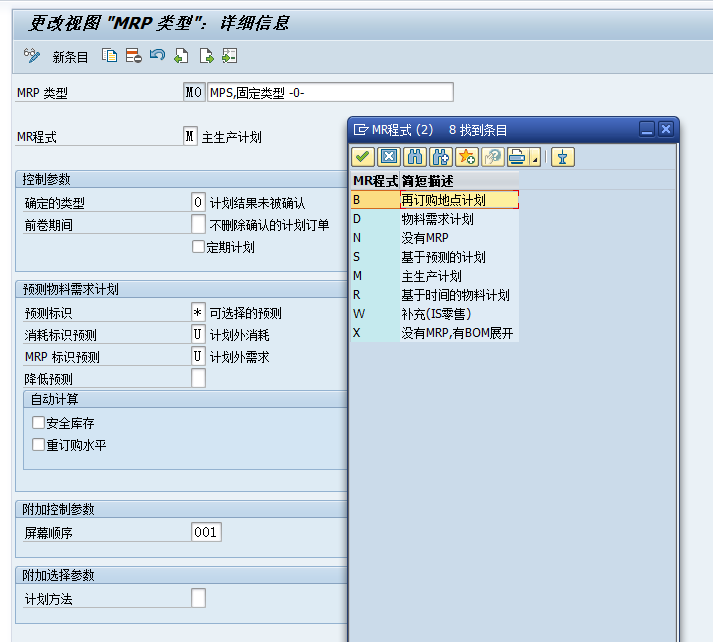

M0:在计划时界的订单不是确认订单,而是普通订单,可删可加可减,在使用MO时基本上没有计划时界,新增订单该什么时候就在什么时候,会按照新的订单时间产生需求。

M1:在计划时界的订单是确认订单,是固定的计划订单,如有新增或插单进入,是不会进入计划区界内,而是排在计划时界后。(计划订单在计划时界内会确定)

M2:在计划时界的订单是确认订单,但如有新单进入,新单并不会进入计划区界内,该选项是为确认表现形式,会出现缺料状态。

M3:在计划时界的订单是不会被确认,但如有新单进入,新单会产生计划订单,只是计划订单会在计划时界之后。(计划订单在计划时界内不会确定)

M4:在计划时界的订单是不会被确认,但如有新单进入,新单不会产生计划订单,会出现缺料状态。

P1:自动固定确定期间之前的计划订单,生成新的计划订单会排在确定期间之后。

P2:自动固定确定期间之前的计划订单,不能生成新的计划订单。

P3:不固定确定期间之前的计划订单,生成新的计划订单。

P4:不固定确定期间之前的计划订单,不生成新的计划订单。

ND:不使用MRP,如果物料主数据没有MRP类型,则跳过MRP 4视图。

详细配置讲解可拆阅此处:https://www.netxintai.com/?p=2663
