定义工厂的日历意义:工厂日历影响PP模块的物料需求计划(MRP)和能力需求计划(CRP),不正确的日历将会影响到MRP和CRP的执行结果
配置项目 |
PP |
事务码 |
SCAL |
路径 |

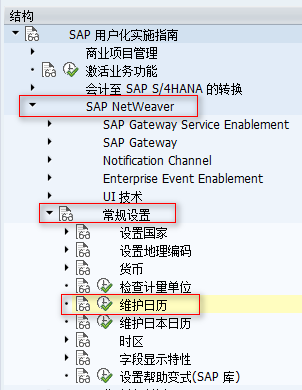

IMG->SAP NetWeaver->常规设置->维护日历 |
配置内容描述 |
创建公假、假期日历、工厂日历 |

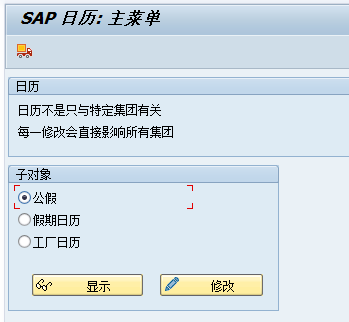

1、使用事务码SCAL直接进入或者SPRO根据路径单击闹钟进入
2、首先配置国家标准的法定节假日

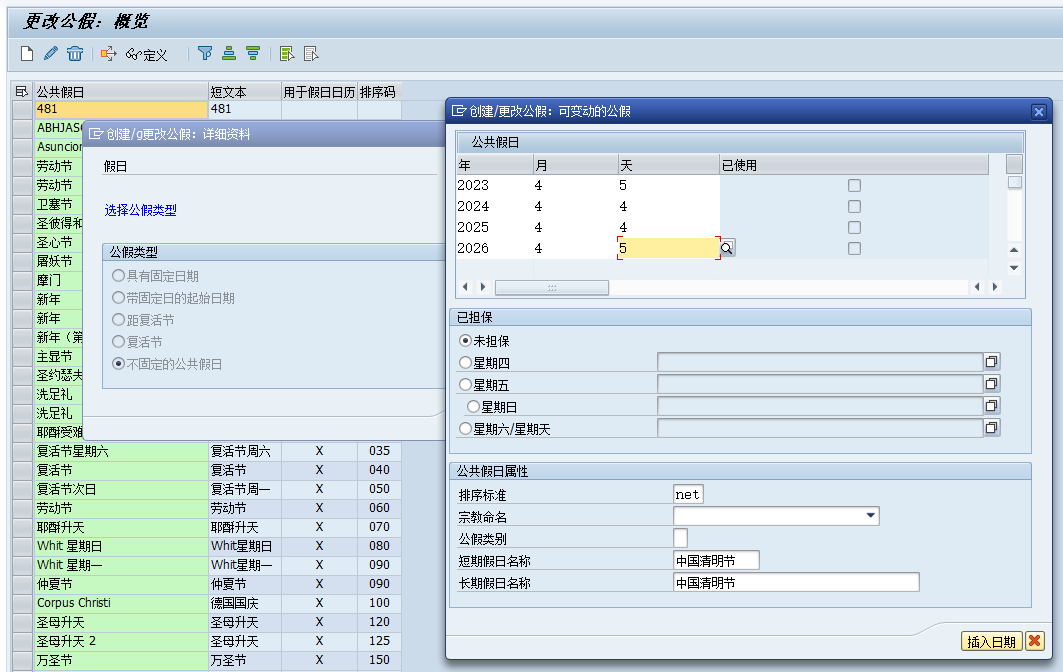

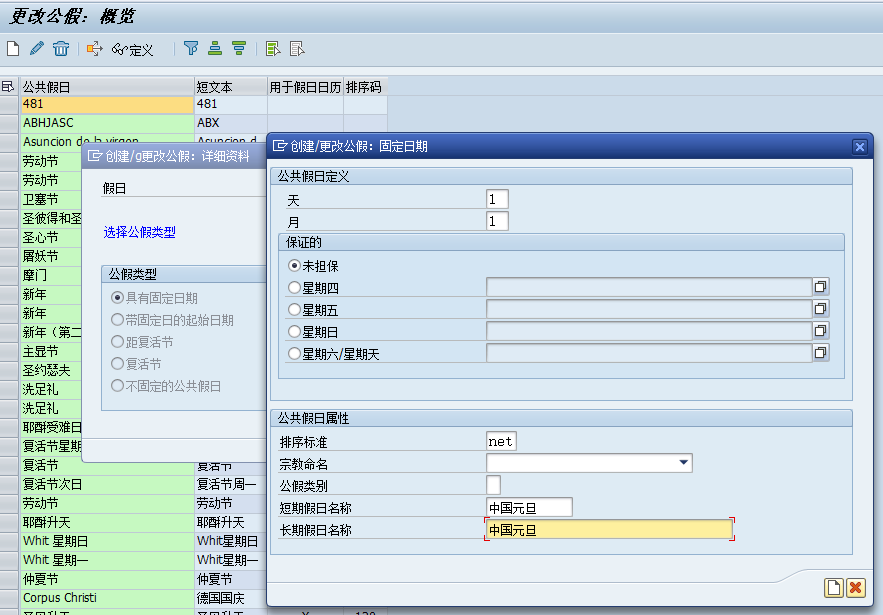

3、对公历假日(如元旦、五一、十一)选“具有固定日期”,对中国农历假日(如春节、清明节、端午节、中秋节)选“不固定的公假”。

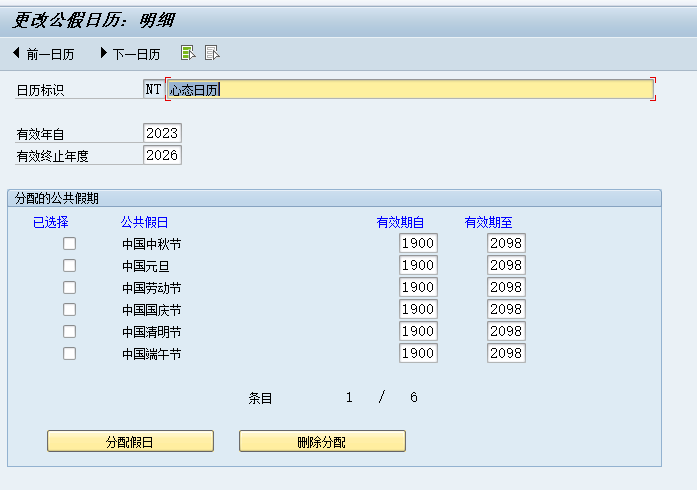

4、把公假日期分给公假日历,选择假期日历,点击修改,进入更改公假日历:概览,虽然里面有很多数据了,最好是自己新建一个和自己工厂相关的日历标识,并把相关的公假日历放入进来。

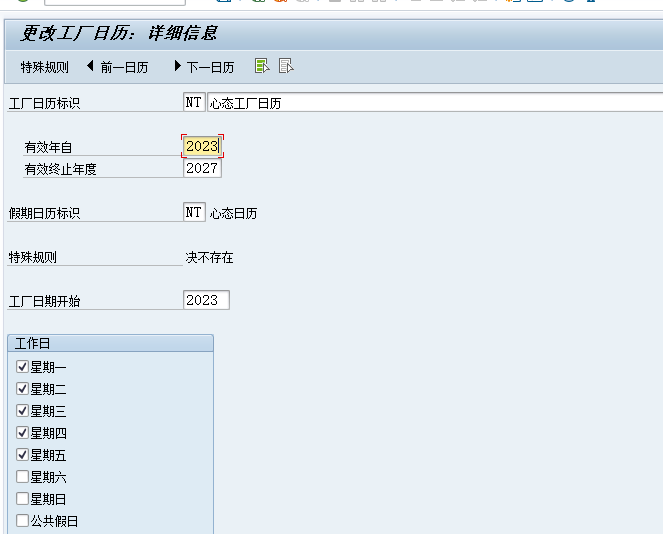

5、选择工厂日历,点击修改,新增一个工厂日历,并将假期日历标识非配给工厂,然后再选择工作日
设置好工厂日历,将信息发给MM顾问,好让MM顾问在配置工厂信息的时候将工厂日历添加进来。
